文/图:梁雁琳 吴志勇 编辑:蒙相 校核:蒙万卓 审核:邓义杰
抢抓“桃花汛”前黄金检修期,田寨水电站2#机组A级检修圆满完成并顺利通过验收。本次检修创新采用“外聘专家全程指导+电站全员参与”协同作业模式,高效破解技术难题,实现降本增效与人才培养双突破。

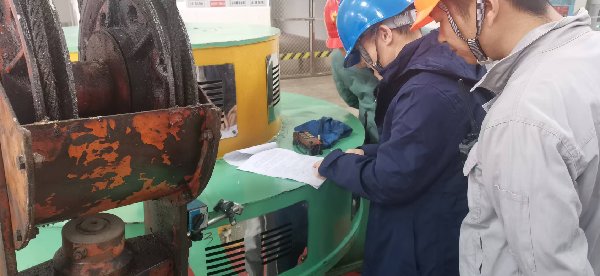

作为电站首次全面A级检修,本次工作范围广、难度高、工况复杂。公司推行“专家引领+全员实操”机制,外聘专家驻场把控吊装、找正等关键工序,严守工艺与质量标准;全站人员全程参与设备全流程作业,把检修现场变为实战练兵场,同步实现技术突破与能力提升。
检修聚焦设备顽疾,彻底解决水导瓦温偏高、导叶封水不佳、机组出力不足等长期隐患。试运行数据显示,机组瓦温下降6—7℃,负荷突破额定限值,实现8%超负荷运行,发电效率与设备可靠性显著提升。本次检修计划工时4000小时,实际仅用2240小时,费用支出9万元,较行业常规成本大幅降低,以精益管理实现“花小钱、办大事、见实效”。
本次A修成功验证了“内外协同、人才共育”新模式的实效。下一步,公司将全面推广该经验,以点带面提升全系统运维水平,坚持技术创新与人才培养并重,完善设备全生命周期管理,筑牢能源安全防线,助力企业高质量发展。
